6. 新建工程規劃、設計及施工之採購及驗收(註1)

項次

業務名稱

作業內容

相關表格

相關法規

6

新建工程規劃、設計及施工之採購及驗收

1.    使用單位依需求向校方申請經費。(註2)

2.    先期規劃及可行性評估構想階段(約需6個月)

3.    可行性評估報教育部審核(約需6個月)。(註3)

4.    初步設計階段(評選PCM、建築師,約需6個月)

5.    基本設計報告書報部、細部設計階段(約需12~18個月)。(註4)

6.    請照及發包階段(約需3~6個月)

7.    施工階段(約需20~24個月,視建築量體)

8.    驗收完成並依規定辦理移交核銷作業(約需3~6個月)

1.工程採購申請單

2.()標記錄

3.驗收記錄

4.結算驗收證明書

5.支出憑證黏存單

1.政府採購法及子法等相關法規

2.本校工程、財物、勞務採購作業實施要點

3.政府公共工程計畫與經費審議作業要點

4.政府公共建設計畫先期作業實施要點

註1:1億元以上案件需提可行性評估報教育部審核。

註2:視案件情形使用單位需送校務發展委員會及校務基金管理委員會,並提供採購單予營繕組辦理。

註3:若非全數由校務基金自籌經費支應,逾3億元以上案件可行性評估由教育部核轉經工程會同意後始得辦理。10億元以上案件若屬重大公共建設計畫,需另提公共建設計畫,由教育部核轉行政院核定始得辦理。

註4:若全數由校務基金自籌經費支應,免辦基本設計報部(即此項程序可免)

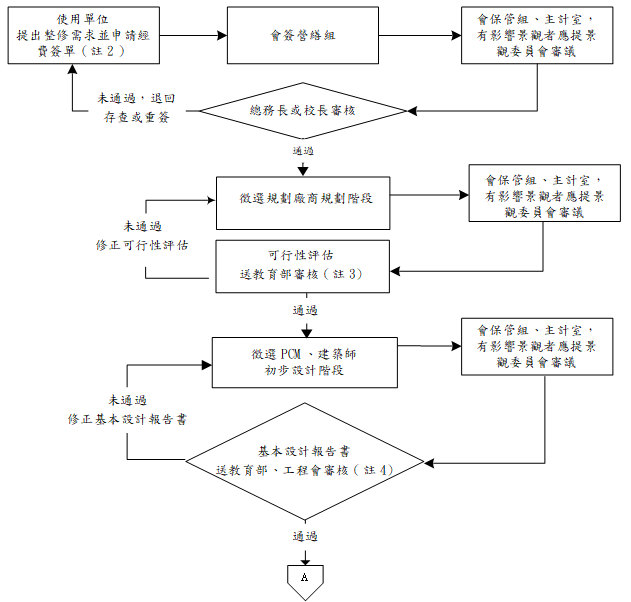

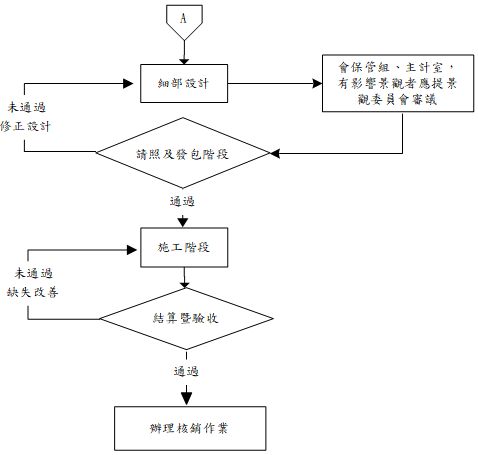

 作業流程圖:新建工程規劃、設計及施工之採購及驗收
